施工実例 -大規模修繕-

エクシム大森大規模修繕工事
カテゴリー:大規模修繕

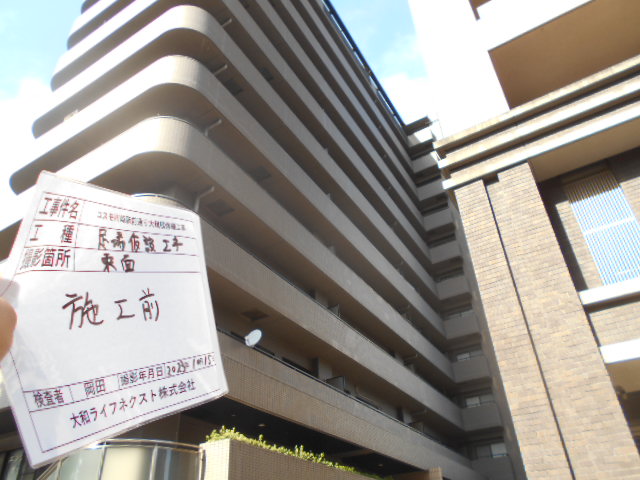

施工前 全景

施工後 全景
施工前
施工後

タイル補修の様子
| エリア |
東京都大田区 |
| 工期 |
2021年10月18日~2022年3月15日 |
| 工事種別 |
大規模修繕 |
| 世帯数 |
50 |
工事についての感想
現場前に国道があり、交通量が多いうえ、
駅からも近く歩行者も多いため、計画時点から
安全管理に非常に配慮のいる現場でした。
建物の敷地もいっぱいながら、15階建ての高さの為、
工期面でも非常に苦労をしました。
いろいろな制約もありましたが、オーナー様の協力もあり、
満足のいく仕上がりになったと思います。
箱根駅伝でも映ったりするので、記憶に残る現場になりました。

ヴィルヌーブ葛西臨海公園大規模修繕工事
カテゴリー:大規模修繕
施工前 全景
施工後 全景
エントランス施工前

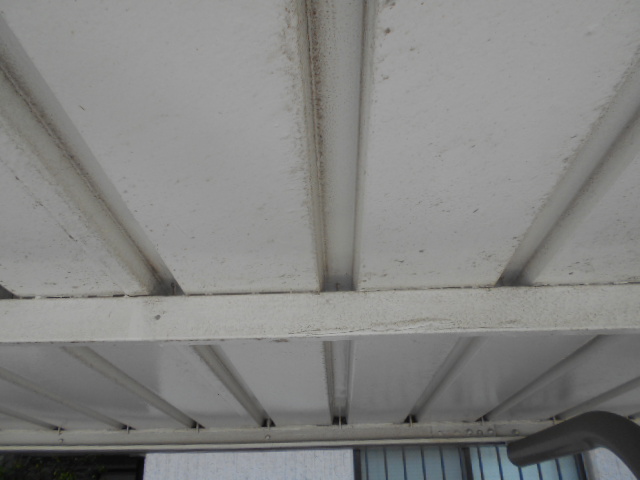

エントランス柱塗装部 塗膜剥離
剥離ケレン作業中
塗装施工後
| エリア |
東京都江戸川区 |
| 工期 |
2022年9月~2023年1月 |
| 工事種別 |
大規模修繕 |
| 世帯数 |
35 |
工事についての感想
新築時の塗膜浮きが多く下地調査が大変でした。
居住者の皆様に協力をいただき工期通り完工することができました。
ダイナシティ浮間公園大規模修繕工事
カテゴリー:大規模修繕

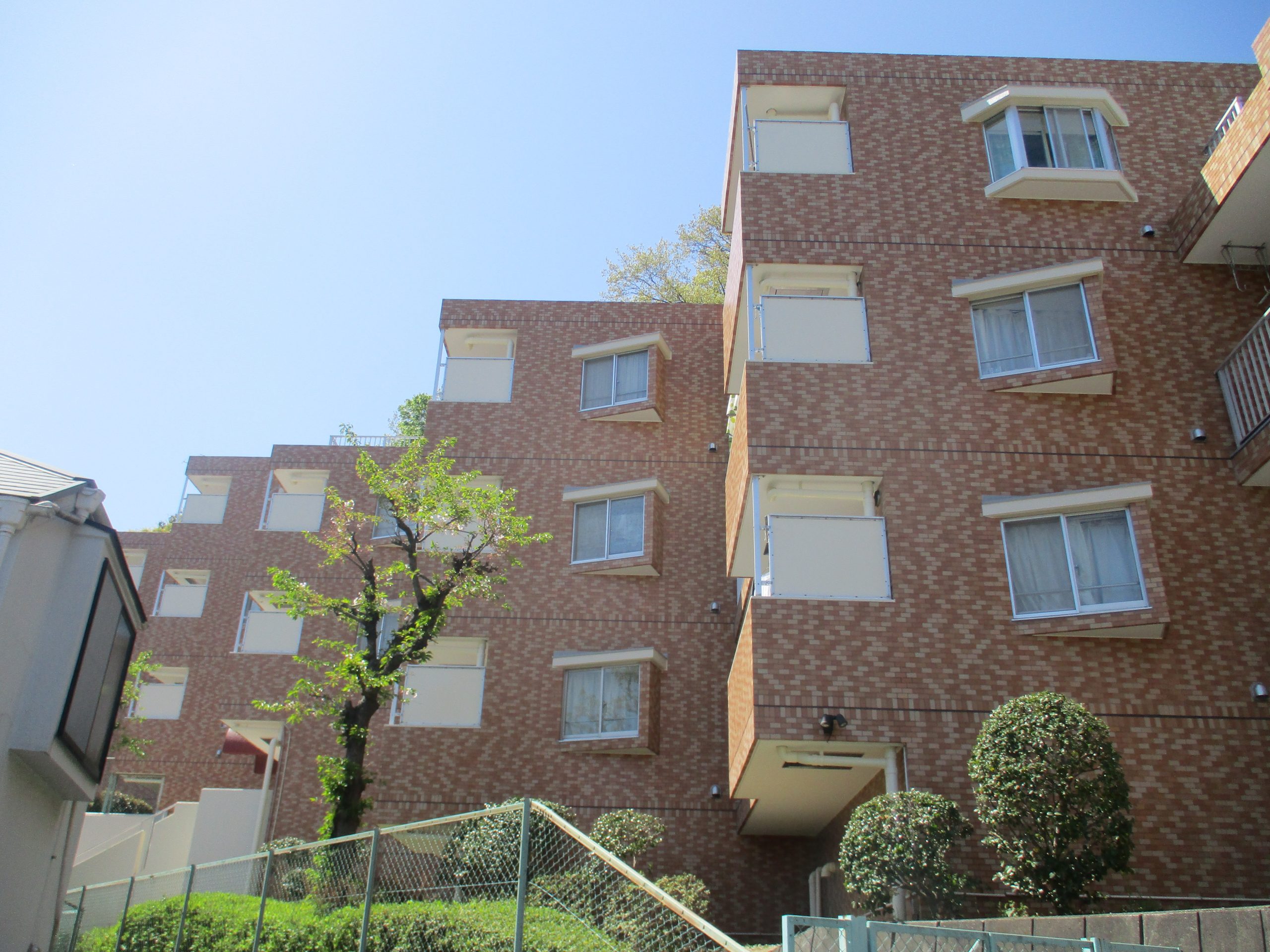

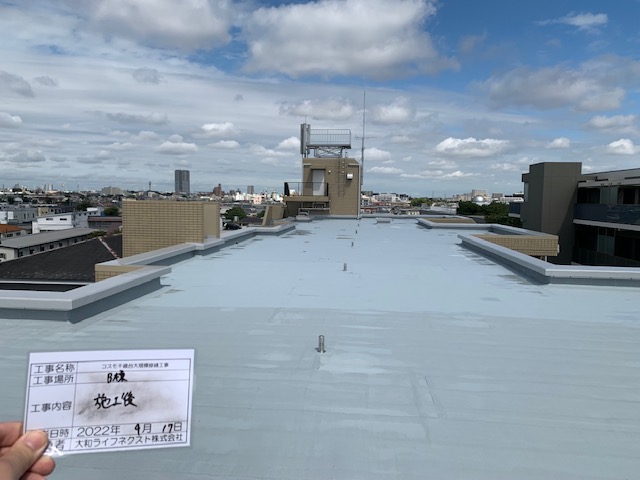

施工前 全景
施工後 全景

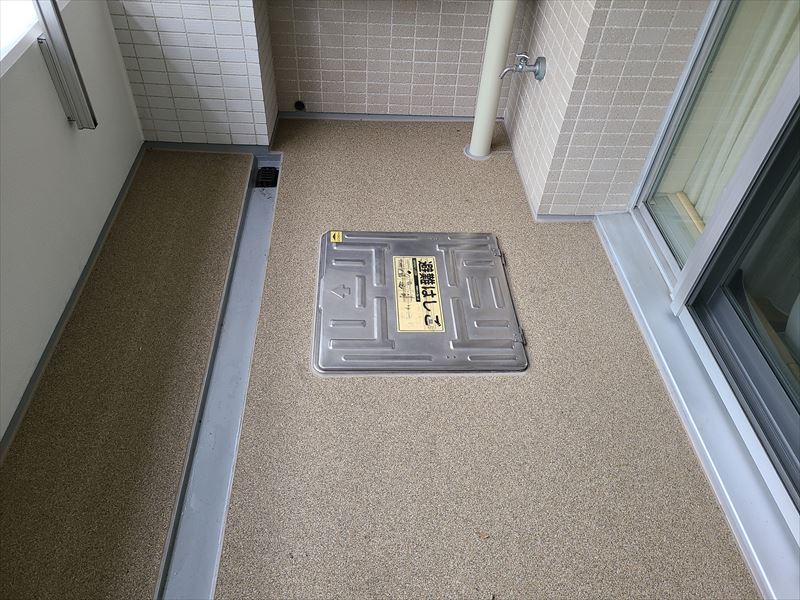

側溝新設 施工前
側溝新設 施工中
側溝新設 施工中
側溝新設 施工完了
| エリア |
東京都板橋区 |
| 工期 |
2022年11月7日~2023年3月31日 |
| 工事種別 |
大規模修繕 |
| 世帯数 |
56 |
日本防水工業を選んだ理由
東面が狭く足場架設の際は大変だった。
上裏塗装面が脆弱剥離が多くあり、その箇所は撤去~目荒し~吹き戻しをした。
階段下の玄関前に雨天時、雨水が溜まってしまうので、写真のように側溝新設工事を行った。
工事についての感想
エントランス面は歩道に面していたので歩行者・自転車との接触に注意しながら作業を行った。
ミオカステーロ蒲田大規模修繕工事
カテゴリー:大規模修繕
| エリア |
東京都大田区 |
| 工期 |
2022年2月1日~2022年6月1日 |
| 工事種別 |
大規模修繕 |
| 世帯数 |
24 |
工事についての感想
マンション周辺の建物との距離が近く、工事中の飛散防止対策を入念に行いまし
た。
雨天が続き2週間ほど工事が延長となりましたが、お住まいの皆様と近隣住民の皆様のご協力もあり事故無く工事を完了することができました!
マンション内に小さな吹抜けがあり、作業員さんが作業のしやすい足場の組み方や作業用照明の配置を入念に考察しました。
パーク・ハイム桜台外壁等改修工事
カテゴリー:大規模修繕
| エリア |
東京都練馬区 |
| 工期 |
2021年9月6日~2021年12月25日 |
| 工事種別 |
大規模修繕 |
| 世帯数 |
15 |
| 工事金額 |
19,800,000 |
工事についての感想
バルコニー手摺金物の塗装色をタイルの色と合わせたことにより、とても落ち着いた雰囲気の仕上がりとなりました。
1Fにはギャラリーが併設されており、様々なアーティスト様の個展などが行われておりました。
氷川台周辺に御用の際は是非立ち寄ってみて下さい!
バルコニー手摺金物の腐食箇所が多く、補強工事を追加で行いました。
ニューライフ日本橋耐震改修工事
カテゴリー:大規模修繕, 耐震
| エリア |
東京都中央区 |
| 工期 |
2022年11月1日~2023年3月31日 |
| 工事種別 |
大規模修繕, 耐震 |
| 世帯数 |
71 |
工事についての感想
耐震改修工事ということで鉄骨の建方やコンクリートの打設等、大掛かりな工程があり各所の養生に力を入れました。
またバルコニー利用制限等の居住者様への負担も大きかった為、お知らせ等の配慮に気を遣いました。
ロマージュ浦和元町大規模修繕工事
カテゴリー:大規模修繕
| エリア |
埼玉県さいたま市 |
| 工期 |
2022年5月9日~2022年9月10日 |
| 工事種別 |
大規模修繕 |
| 世帯数 |
14 |
工事についての感想

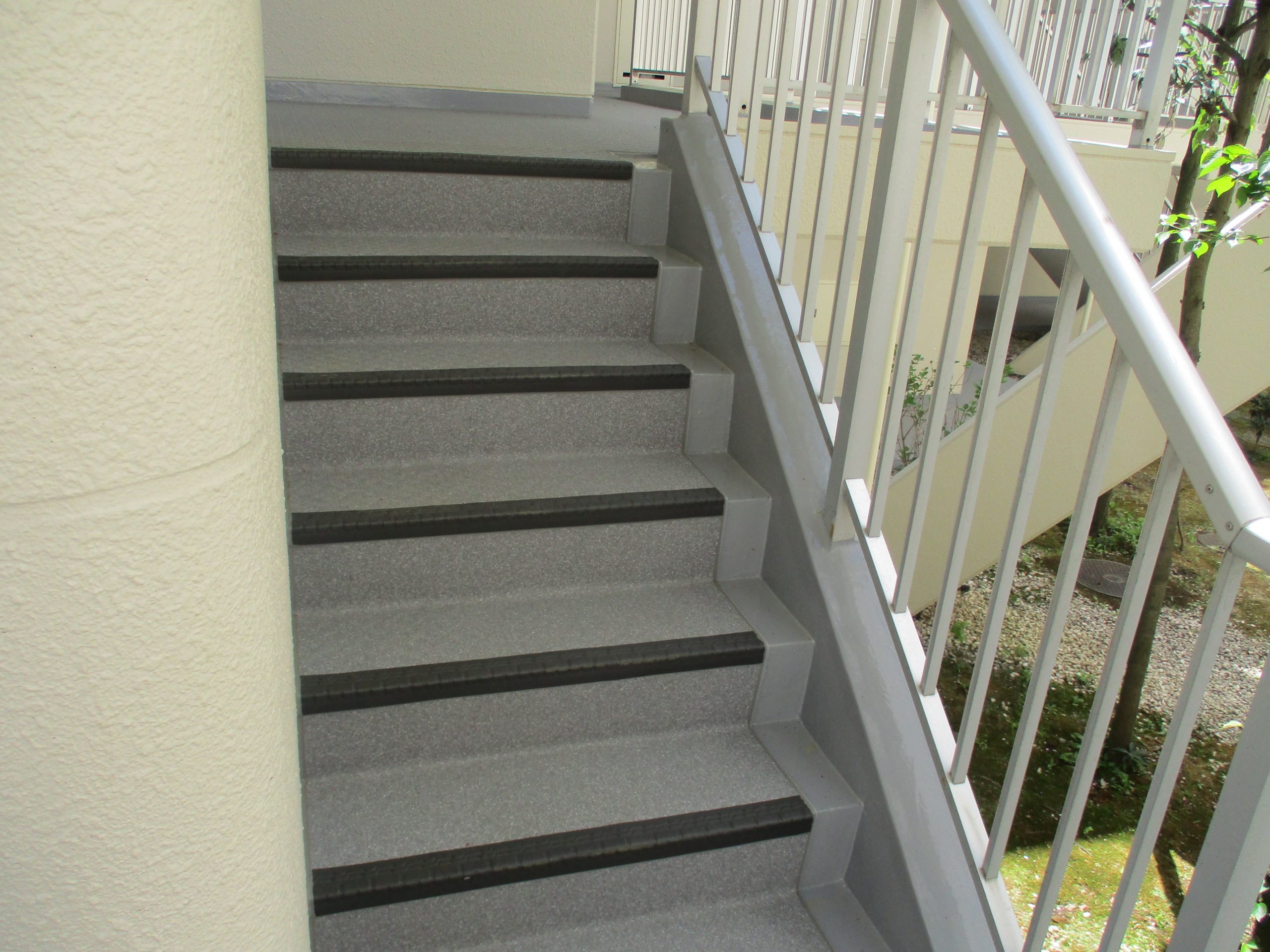

追加工事で、外部階段の長尺シート貼り工事を行いました。
貼り終えた後、綺麗に仕上がっていたので良かったです。
また、お客様からもお礼の言葉を頂き嬉しかったです。
工事期間中、職人さんとお客様が協力的でやりやすかったです。
ライオンズマンション高幡不動第弐大規模修繕工事
カテゴリー:大規模修繕
| エリア |
東京都日野市 |
| 工期 |
2022年11月14日~2023年3月31日 |
| 工事種別 |
大規模修繕 |
| 世帯数 |
34 |
工事についての感想
建物の形がジグザクで、吹き抜けも多く、足場組立・解体が大変でした。
また、擁壁の工事もあり、工程表の改正を何度も行いました。
お客様も含め、工事に関わった皆さんのご協力のおかげで工期内で綺麗に仕上げる事が出来ました。
コスモ川崎駅前通り大規模修繕工事
カテゴリー:大規模修繕
| エリア |
神奈川県川崎市 |
| 工期 |
2022年10月14日~2023年3月31日 |
| 工事種別 |
大規模修繕 |
| 世帯数 |
40 |
工事についての感想
駅に近く大通りに面している為、人通りが多く安全対策に苦労しましたが居住者様がとても協力的な方ばかりでしたので、工程通りに工事を終わらせる事が出来ました。
皆様のご協力により無事に怪我もなく工事を終了させる事ができ感謝しております。
レヂオンス日野大規模修繕工事
カテゴリー:大規模修繕
施工前 全景
施工後 全景

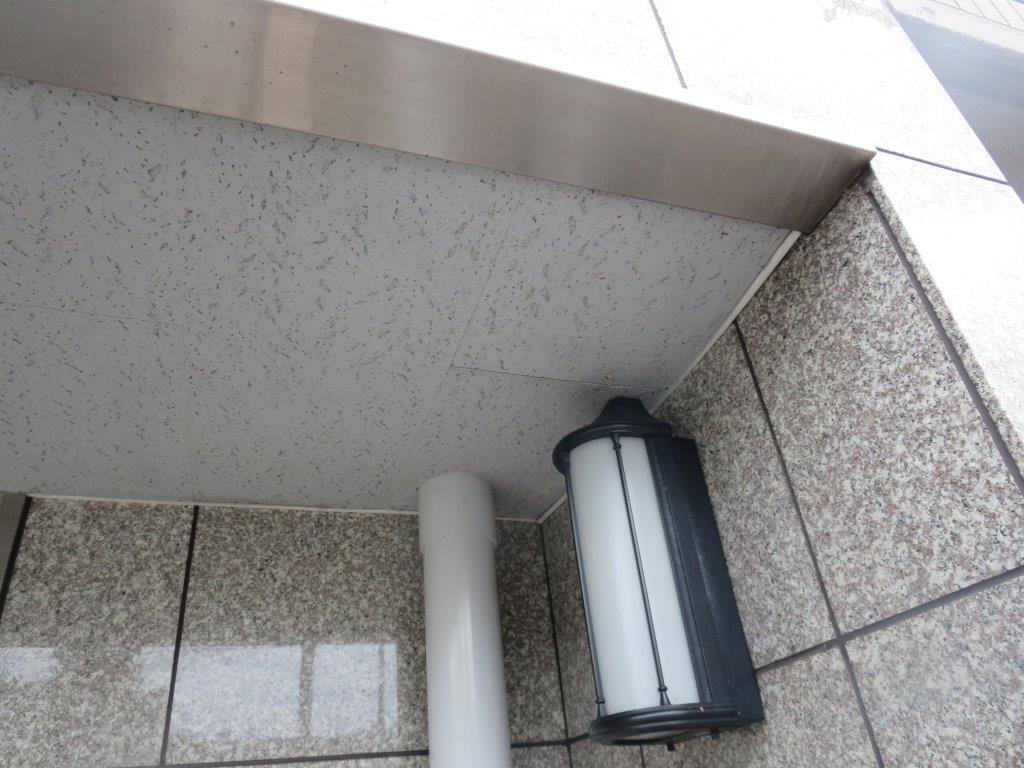

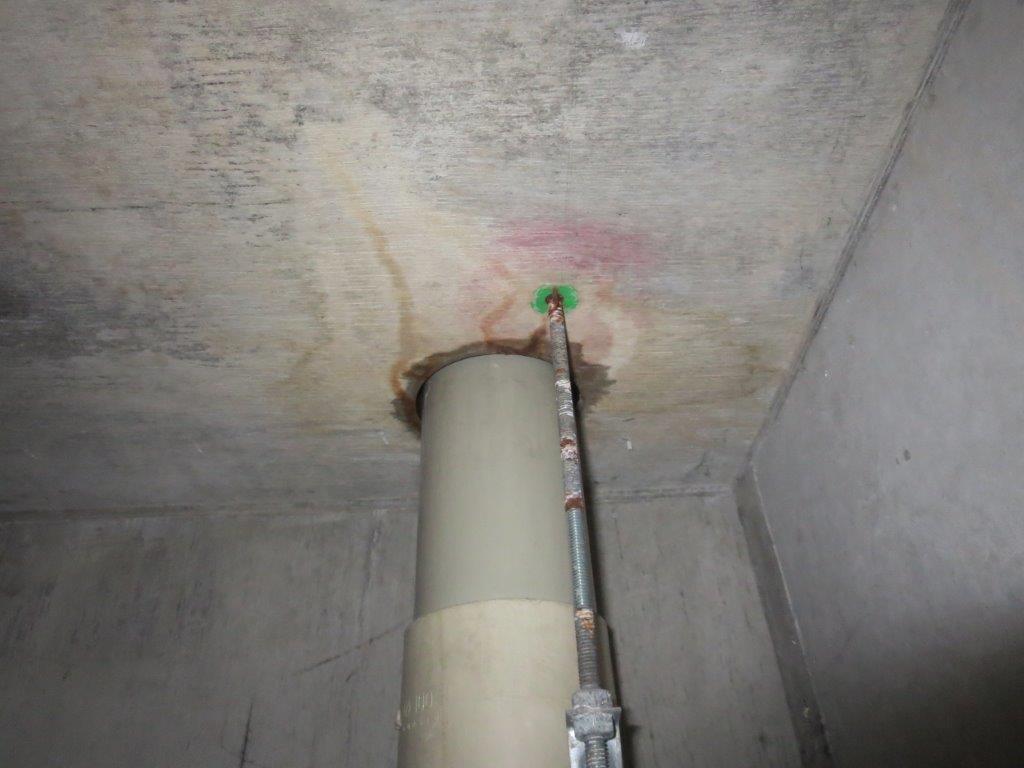

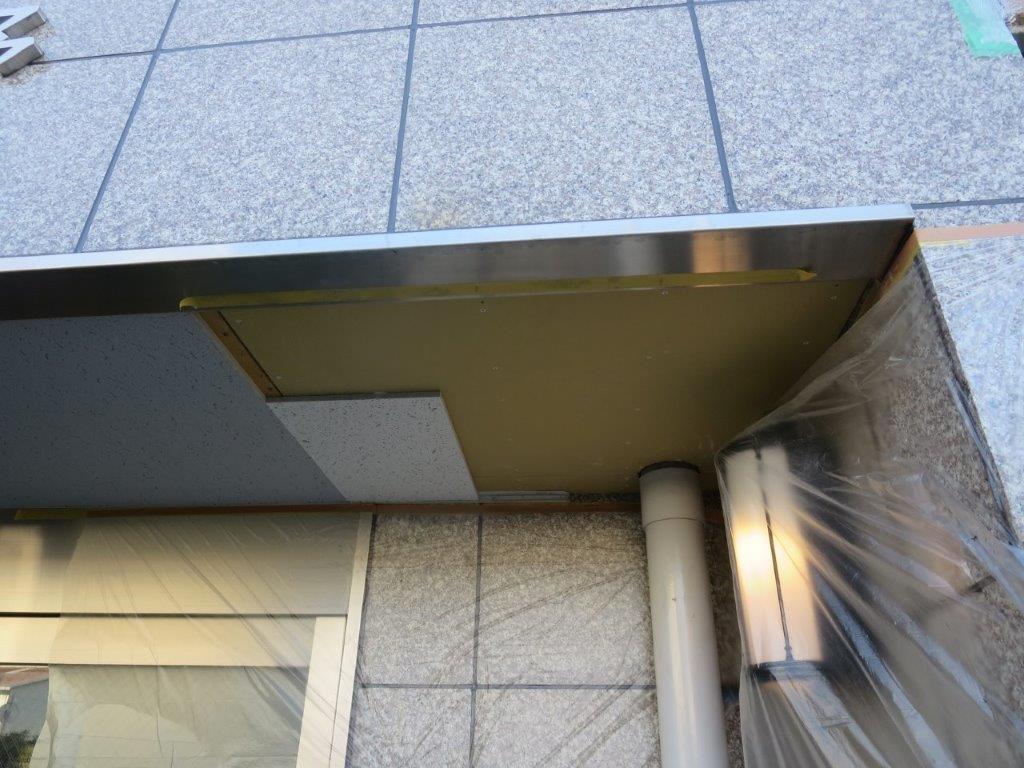

エントランス天井漏水箇所
エントランス天井漏水原因調査
エントランス天井復旧
エントランス天井漏水調査~復旧完了
| エリア |
東京都日野市 |
| 工期 |
2022/10/1~2023/1/27 |
| 工事種別 |
大規模修繕 |
| 世帯数 |
16 |
工事についての感想
バルコニーの荷物を工事前に片付けて頂いている等、居住者様に協力していただき、非常に施工しやすかったです。
着前打合せでエントランス天井の漏水による不具合をみつけ、工事中に原因の特定・追加提案の補修工事を施工しました。
漏水工事等の経験豊富な担当者が着前や施工中に現地確認することで居住者様も気がついていない不具合を発見し補修工事を行う事が出来ました。
